| 国能宁夏中卫电厂4×660MW机组扩建工程4号锅炉大板梁首吊顺利吊装 | |||||||||
|
|||||||||
|

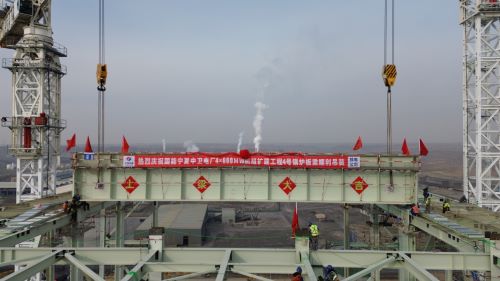

2024年12月08日14:00,随着鞭炮齐鸣,礼花绽放,国能宁夏中卫项目4号锅炉大板梁随着鞭炮声缓缓上升,在15:00准确就位指定位置。 中卫电厂4×660兆瓦机组扩建工程作为“宁湘直流”重要的配套调峰火电项目,建成后可满足宁夏腾格里沙漠大型综合能源基地电力送出需要,实现电力大范围互济共享,对促进宁湘两省区经济社会高质量发展、协力构建清洁低碳能源体系、保障电网安全稳定运行具有重要意义。 国能宁夏中卫电厂4×660MW机组扩建工程锅炉为哈尔滨锅炉厂有限责任公司制造的超超临界参数变压运行直流锅炉,其型式为一次再热、平衡通风、紧身封闭、固态排渣、切圆燃烧、全钢构架、全悬吊结构塔式炉。 锅炉钢架顶板系统设计有8件大板梁,并以DL-1-A、DL-1-B、DL-2、DL-3、DL-4标记,BF轴线上方为DL-1-A和DL-1-B板梁,BG轴线上方为DL-2板梁,BH轴线上方为DL-3板梁,BJ轴线上方为DL-4板梁,其中DL-1-A板梁为左右两件,DL-2、DL-3板梁为上下叠梁结构,锅炉板梁顶标高111.2m。本次吊装为DL-2下叠梁,净重87吨,采用炉左和炉右各1台80T塔吊进行双机抬吊。 为确保吊装顺利完成,监理部积极协同参建各方,就吊装组织措施、技术措施和安全措施进行周密研究部署。吊装前,提前成立检查小组,组织建设单位、施工单位相关人员对大板梁吊装前具备条件进行联合检查,对施工方案和风险预控措施进行全面检查,对吊装机械、吊耳、钢丝绳等工具进行现场再复查,对作业人员进行安全、技术交底,提前跟踪掌握当天气象条件,确保整个吊装过程安全有序。吊装过程中,正值宁夏寒冬季节,室外环境温度-9℃,监理部各级安全和技术管理人员全程旁站监督,与各单位分工明确,现场指挥人员信号准确、步骤清晰,作业人员协调一致、配合默契,密切关注大板梁摆动情况,及时调整吊装速度和角度,最终圆满完成了首根大板梁吊装任务。 此次宁夏中卫电厂4×660MW机组扩建工程4号锅炉首根大板梁顺利吊装就位,标志着全国首批“沙戈荒”大基地配套火电项目调峰机组正式进入安装高峰期,为该项目2025年12月份双机投运夯定坚实的基础。 |
|||||||||
|
|
|||||||||
