中电常熟3×66万千瓦机组扩建项目烟囱顺利封顶
发布日期:2026-02-09 作者:田祎伟 浏览次数: 字号:[ ]

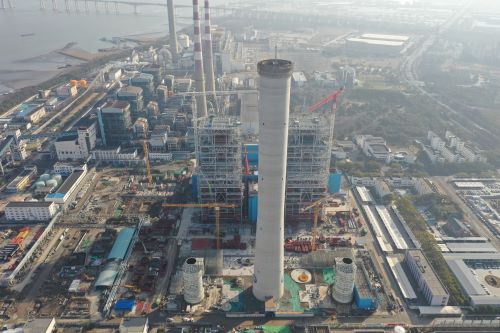

2026年2月3日,随着最后一方混凝土浇筑完成,中电常熟3×66万千瓦机组扩建项目的标志性构筑物——202.2米高烟囱主体结构顺利封顶,较原定里程碑节点提前7天。

该烟囱为清水钢筋混凝土筒体结构,总高度202.2米,底部直径27.8米,顶部直径21.2米,共分135节施工,累计使用钢筋751.282吨、混凝土7418立方米,是项目的重要地标工程。

施工过程中,烟囱外筒采用三角架翻模工艺,并设置环绕全周的安全防护网,将高空作业平台转化为一个稳固的“空中移动工厂”。通过引入智能化摄像系统,实现了对作业流程的全过程无死角监控,从翻模到各工序交接及安全措施落实,均严格执行挂牌验收制度,确保了施工全程安全可控。

烟囱主体封顶标志着项目建设取得关键进展。参建各方将以此为新起点,乘势而上、挂图作战,全力推进烟囱内筒施工、钢平台安装及各类附属设施建设,严把质量、安全、进度关口,确保后续工序无缝衔接,以高标准、高效率、高质量加快推进项目建设,确保项目如期竣工投产。
