盘南项目1号机组蒸汽吹管顺利完成
发布日期:2026-01-07 作者:黄光华 浏览次数: 字号:[ ]

2026年01月02日,由我公司监理的盘南2x660MW低热值煤发电项目1号机组蒸汽吹管顺利完成。

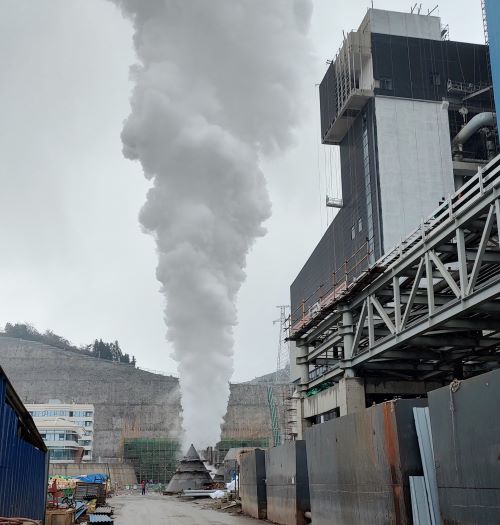

盘南2x660MW低热值煤发电项目1号机组吹管范围包括过热蒸汽系统、再热蒸汽系统及相关旁路管道等。2025年12月26日,1号机组点火;2025年12月27日,开始正式吹管,严格按已批准#1号机组吹管调试措施和浇注料厂家要求的中低温烘炉曲线进行;2026年01月02日,各系统分别连续更换2次靶板进行检查,均无0.8mm以上的斑痕,且0.2mm~0.8mm范围的斑痕数量在规范标准的允许范围,吹管合格。

吹管之前,项目监理部与业主、总包、施工单位,分别从技术层面上明确了吹扫范围、吹扫步骤、吹扫方法以及吹扫合格标准,明确了安装、调试、监理、工程建设等各单位的职责分工,严格按照方案要求分专业、分系统进行全面排查,对影响吹管前应具备的条件认真梳理,逐一落实到位。安全方面对点火吹管过程中可能出现的人身伤害、设备安全、职业健康及环境保护等事故做了充分的危险点分析及预控。为提高防范和应急能力,制定专门应急预案,明确分工及应急措施。在进度管理上,以调试促安装,试运指挥部每日两次召开调试协调会,对照锅炉吹管条件逐项盘点,及时解决安装和调试过程中出现的设计、设备、施工组织等各项问题。吹管期间,调试、监理、运行人员实行24小时全天候监护,对系统的安全性、完备性进行全面梳理排查。监理部人员白班在各自专业网格点全程跟踪系统完善、督促缺陷消除和安全巡检,夜班值守随时为吹管的各项工作待命。

为保证安装质量,确保1号机组吹管安全顺利成功,在锅炉及四大管道、炉墙浇注料安装过程中,项目监理部以巡视、平行检查、旁站等形式实施全过程质量控制。点火、吹管前,项目监理部组织建设单位、施工单位、调试单位、生产单位等相关人员对点火前具备条件、吹管前具备条件进行联合检查,对检查出的问题,以专项检查整改单的形式督促施工单位限期整改完毕,有效排除了施工中可能存在的任何安全隐患,以确保吹管顺利。吹管过程中,项目监理部组织进行吹扫程序及作业环境检查,锅炉、汽机、安全等专业监理工程师进行全程过巡视检查,为吹管安全顺利进行保驾护航。

吹管的作用是将制造、安装过程中蒸汽管线内焊渣、锈垢及其他杂物吹扫干净,防止沉积在受热面管道造成爆管或进入汽轮机损坏汽轮机部件,确保机组安全、经济运行。1号机组吹管完成,为后续机组整套启动试运奠定了坚实基础。项目监理部全体监理人员将继续以“守法、诚信、公正、科学”的服务准则,以更加饱满的热情和高昂的斗志投入到工作中去,为按期实现机组投产而全力以赴。
