| 国能宁夏中卫电厂4×660MW机组扩建工程#4机组蒸汽吹管高质量圆满完成 | |||||||||
|
|||||||||
|

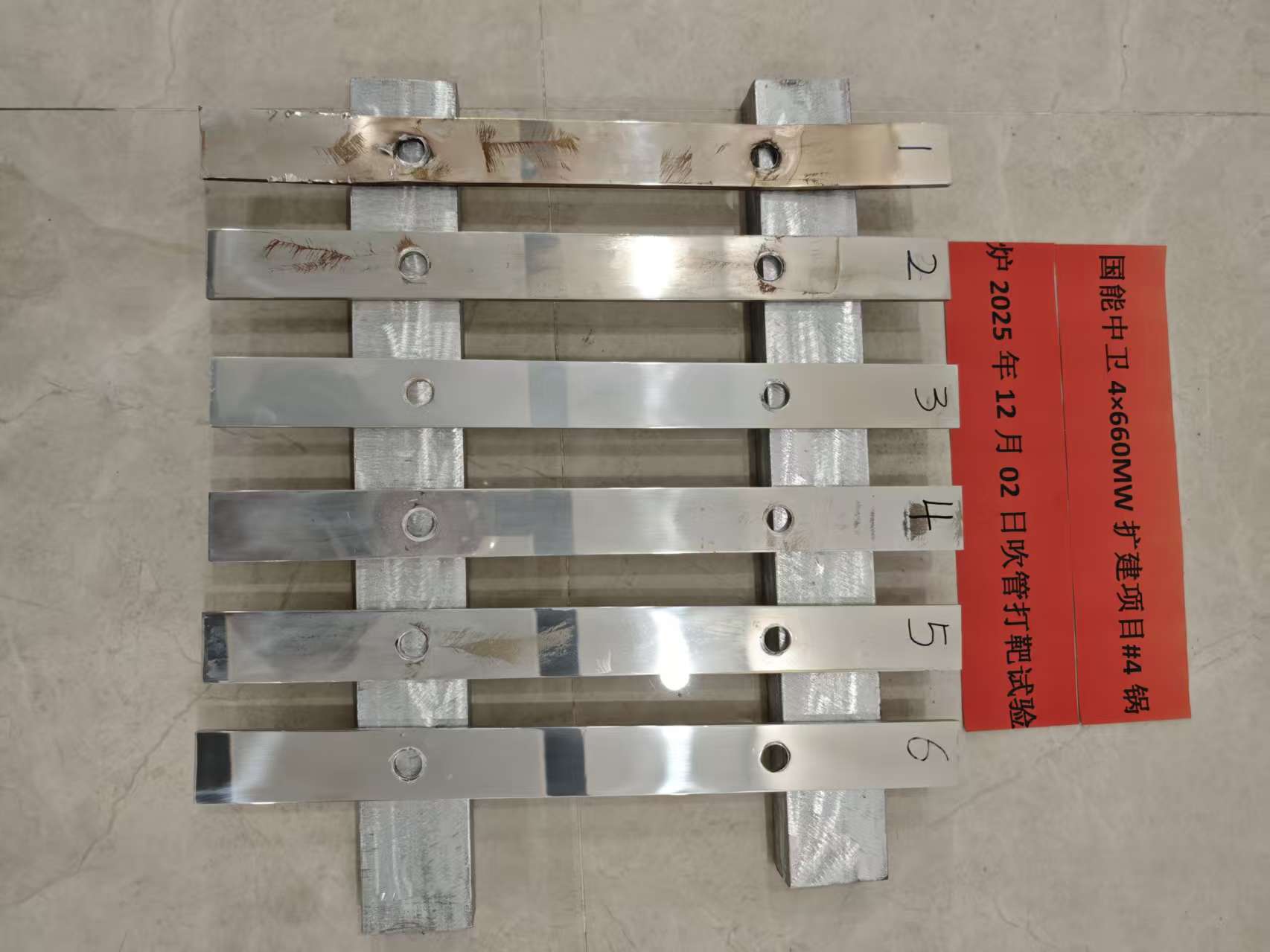

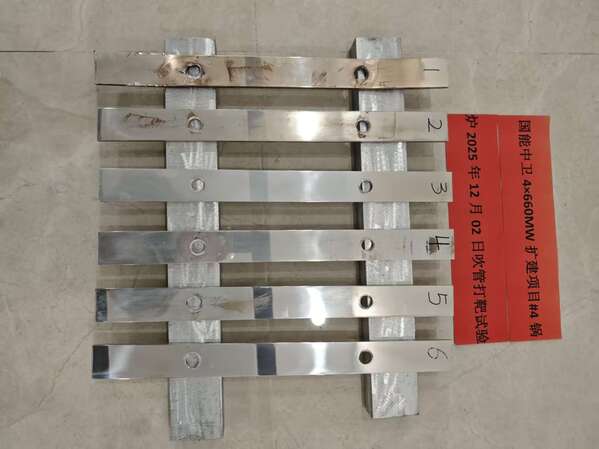

2025年11月27日,国能宁夏中卫电厂4×660MW机组扩建工程#4锅炉点火一次成功,2025年12月3日,#4机组吹管高质量圆满完成,为下一步机组整套启动和按期投产发电奠定了坚实基础。#4机组采用稳压吹管、降压打靶方式进行吹管,本次吹管分三个阶段进行,稳压有效吹管时间405分钟,2025年12月2日20点37分一次系统第5次、第6次连续打靶合格,21点38分二次系统第9次、第10次连续打靶合格,4号锅炉吹管工作高质量圆满完成。 本次锅炉吹管项目监理部全程深度参与、严格监督,以专业严谨的监理服务为本次里程碑节点的安全、优质、高效完成提供了坚实保障。吹管作业前,项目监理部组织责任单位对吹管方案进行多轮深入评审,结合设备特性,对工艺流程、参数控制、应急预案等提出多项优化建议,确保方案科学、严谨、可操作。同时,督促并参与对全体作业人员的全覆盖安全技术交底,通过案例剖析、风险提示,确保每位人员清楚作业风险及管控措施,从思想源头上拧紧“安全阀”。吹管作业期间,监理人员严格执行24小时值班与旁站监督制度。对作业现场进行精准区域划分管理,实施不间断巡查,确保各项安全措施落实到位。依托数字化监控手段,实时跟踪蒸汽压力、温度、管道振动等关键参数,动态评估吹管状态,协同调试单位优化调整操作,确保吹管过程既有效清除系统杂质,又保障设备安全。项目部坚持“日清日结”,通过每日例会及时汇总情况、协调问题、闭环整改,形成了高效的问题响应与处理机制。 国能宁夏中卫电厂4×660MW机组扩建工程#4机组蒸汽吹管的一次成功,标志着#4机组全面进入投产发电的冲刺阶段。项目监理部全体员工将以更加饱满的热情,积极进取、攻坚克难,以更加有力的举措,向着机组投产发电目标全力进发。 |
|||||||||
|
|
|||||||||
