国能宁夏中卫电厂4×660MW机组扩建工程#4机组低压缸扣盖一次成功 | |||||||||
|
|||||||||

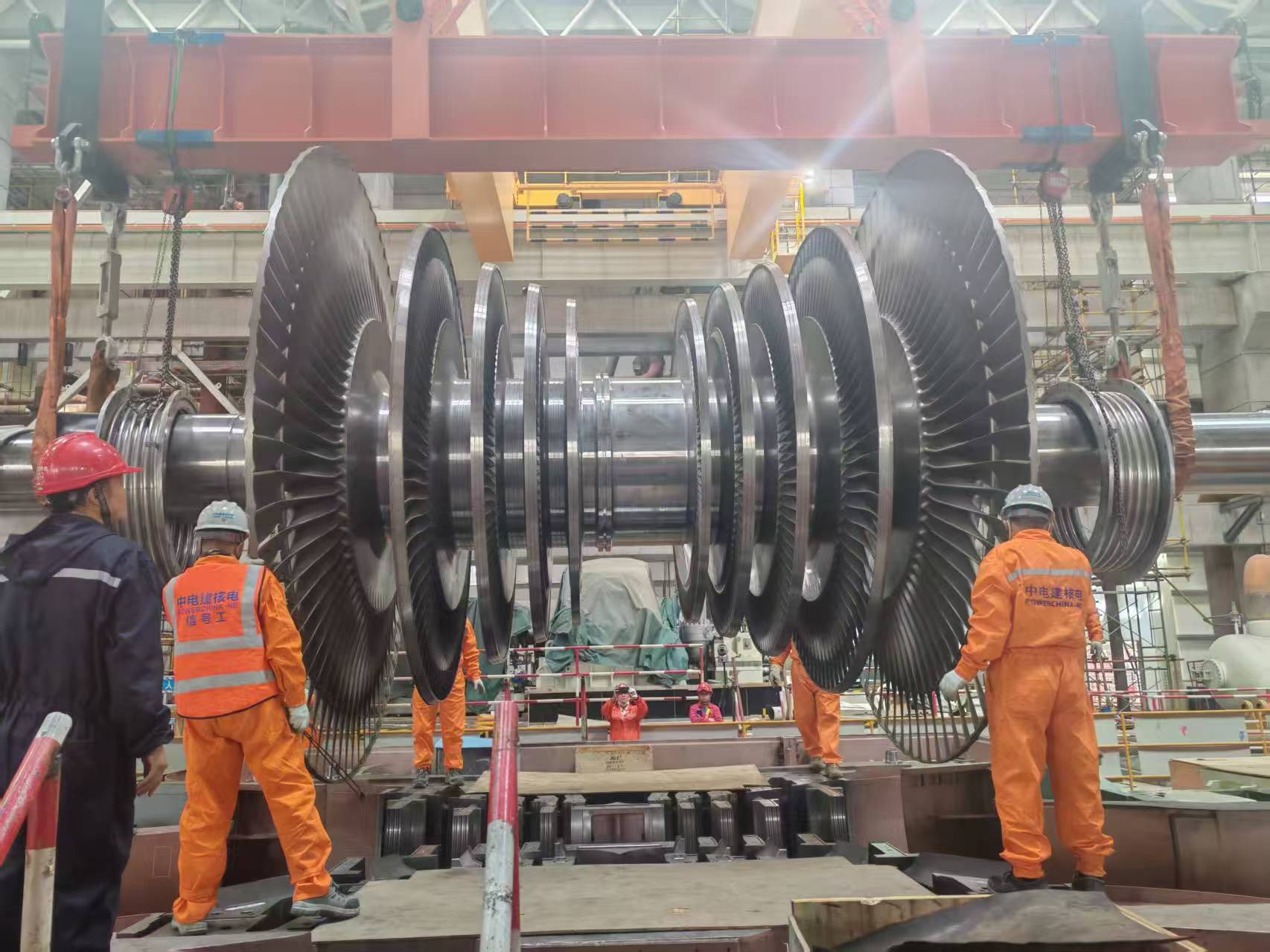

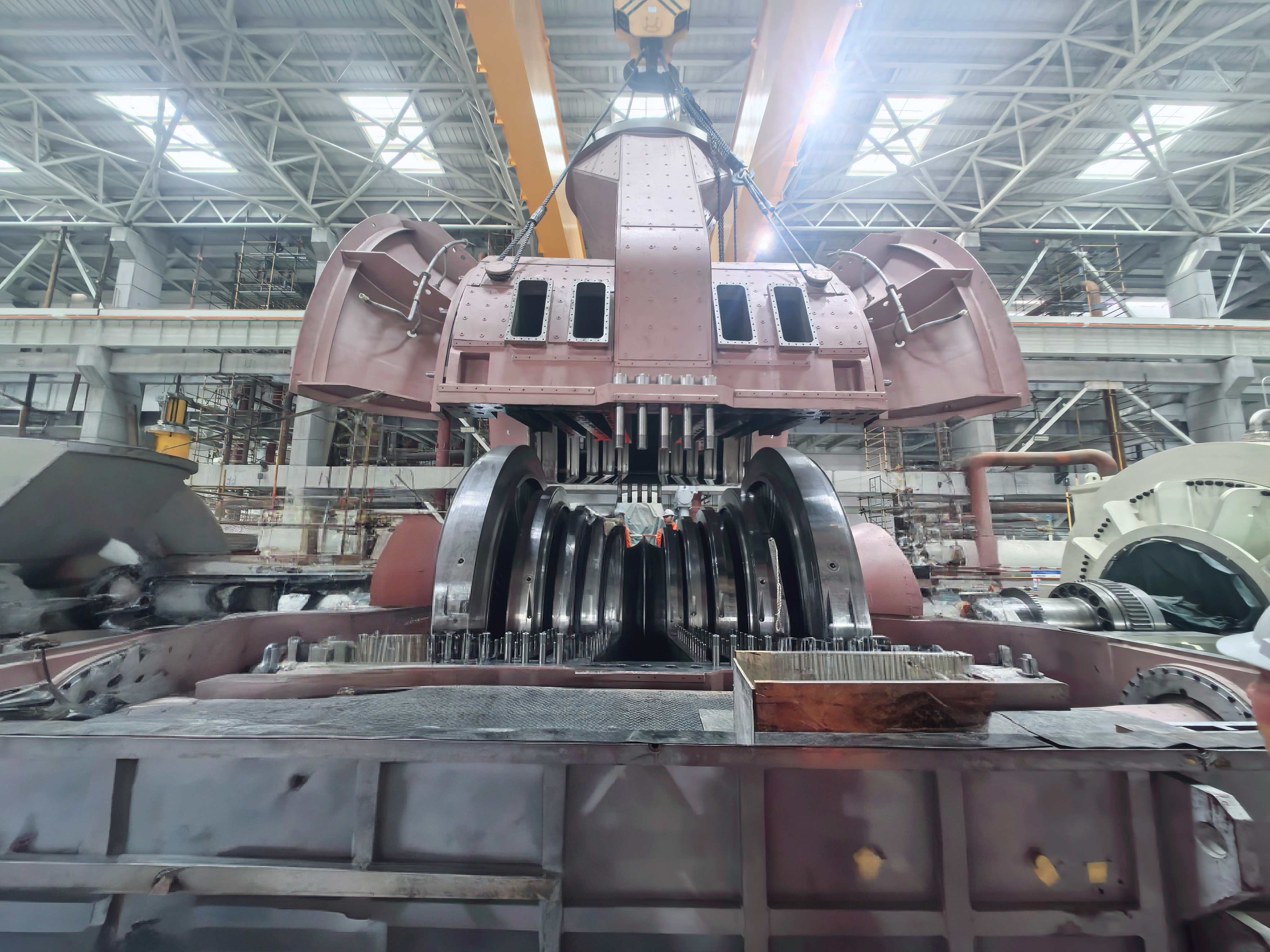

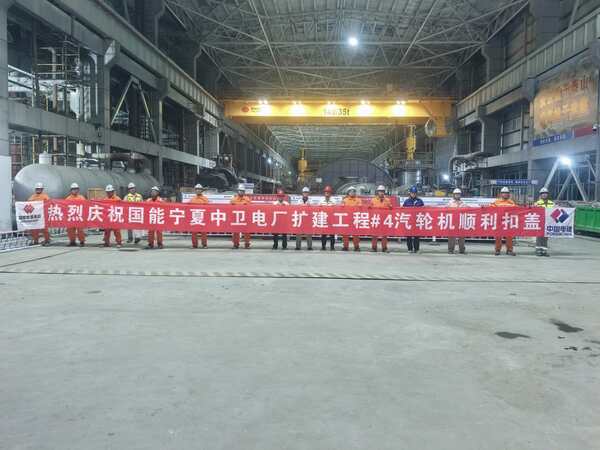

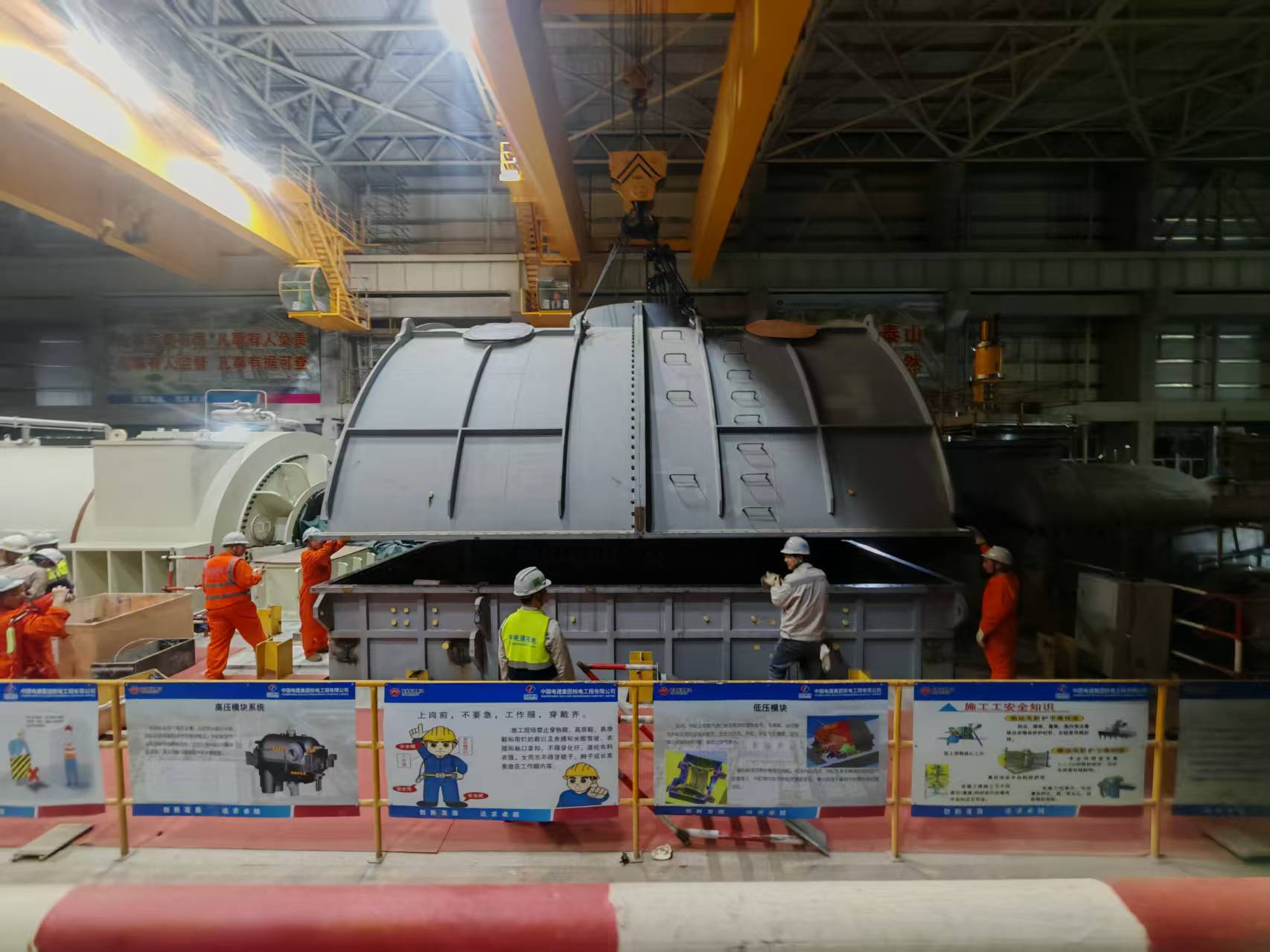

2024年9月15日22:40,国能宁夏中卫电厂4×660MW机组扩建工程#4机组低压缸扣盖一次成功。 国能宁夏中卫电厂二期4×660MW机组扩建工程A标段4号机组汽轮机由东方汽轮机有限公司设计制造。本机型为超超临界、一次中间再热,高中压分缸、单轴、三缸两排汽、十级回热、直接空冷凝汽式汽轮发电机组。高、中压缸为整体模块式供货,低压缸现场组装。汽轮机型号NZK660-28/600/620。整台机组的找正将以低压缸为基准点,分别进行汽轮机高、中压缸及发电机的找正工作。 为保障本次汽机扣缸一次成功,监理部提前组织汽机专业对照《火力发电建设工程质量监督检查大纲-第6部分》内容要求,监理内部进行自查工作,重点对监理项目部的监理规划、监理人员资质、监理实施细则、强制性条文执行情况、旁站记录等资料进行检查。并组织汽机和焊接专业对照质量监督检查大纲内容对工程实体及质量行为相关资料进行专项检查,联合施工单位对汽机低压缸几何尺寸、水平扬度以及低压缸与凝汽器连接前、后转子扬度、轴向间隙、转子轴系中心、通流间隙、渗漏试验、合金钢部件的光谱复查等相关质量验收记录进行了检查,并督促施工单位及时对监检专家组查出的问题进行整改,要求施工单位严格按照施工方案和有关安全要求组织实施作业,确保扣缸一次成功。扣缸期间,严格按照已审批的《4号机组汽轮机低压缸扣盖专项施工方案》实施作业,监理部逐项核查扣盖前缸体清洁度、部件装配精度等准备条件。作业实施期间监理工程师全程旁站,重点把控轴系中心校准、通流间隙测量、滑销系统严密性检测等关键环节,将各项参数严格控制在设计标准范围内,最终于9月25日顺利完成低压缸扣盖作业 本次汽机扣盖的一次成功,标志着国能中卫项目又一重大节点完成,为下一步的#4机组的整套启动以及项目投产发电奠定了坚实的基础。 |
|||||||||
|
|||||||||
